"西蓝天然气"擅建加气站 执法部门拟处罚52.9万
2010-03-04 08:53:09 · 136次点击

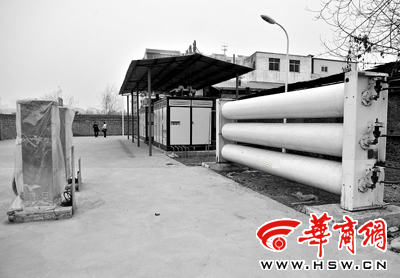

在明德门私自建设的加气站被市安监、规划等多部门联合查封 本报记者邓小卫 摄
西安市西蓝天然气股份有限公司(简称西蓝公司)由于违规建加气站,被职能部门拟处罚52.9万元,西蓝公司认为处罚太重,申请听证。记者昨日获悉,3月5日下午,西安市安监局将召开对西蓝公司处罚的听证会。
郭亚平是明德门纬零路上一家加气站的总经理。元月中旬,他发现,在加气站对面100米远的地方,有人在建加气站。从元月底到2月上旬,由于没有审批手续,这个加气站被西安多个政府职能部门查封,但最终该站还是继续施工且基本建成。“早在2008年6月,该公司就在此建加气站,我向安监部门举报,后来停了。”家住东仪厂家属院的李先生说,没想到,后来东移30米又开始建。
据了解,在此建加气站,西蓝公司曾向原西安市市政委(现更名为西安市市政公用局)递交了项目申请。去年6月,市政委下发文件指出,西蓝公司申请的明德门加气站项目,与现存的加气站距离过近,且拟选址在三环以内,不同意该公司建设明德门加气站项目。
昨日上午,记者在现场看到,新建的加气站位于一座加油站东边,地面已进行了水泥处理,在一间办公房间里,被暂扣的4台售气机上,标明“西安西蓝”字样,两台压缩机、卸气机已安装到位。这些设备上分别贴着西安市规划局、西安市安全生产执法监察支队的封条,时间分别是元月28日、元月29日。同时,在一台压缩机两边,标有“西安市安全生产执法监察支队”两个封条躺在了地上,时间是2月6日。
据悉,2月3日,西安市燃气监管中心也给该加气站下发了停工通知。
西安市安全生产执法监察支队队长张兴华昨日介绍,元月29日接到举报后调查发现,西蓝公司的加气站确实没有相关审查批准手续,擅自进行危险化学品经营、储存场所建设,并向其下发了强制措施决定书,责令该单位停止违法建设。
2月6日,再次接到举报,该公司撕毁封条,继续施工,经取证调查,他们再次对设备查封,并下发行政处罚告知书,明确指出,拟对西蓝公司处罚52.9万元。
对这样的处罚,西蓝公司认为处罚太重,申请听证。记者从西安市安监局获悉,3月5日下午,该局将召开对西蓝公司处罚的听证会。
据透露,早在今年元月,该支队曾查封西安14家没有危险化学品许可证的加气站,其中6家是西蓝公司的。
摸底调查
16个加气站11个没办证
据了解,目前西安约有营运加气站75家,而没有在西安市燃气监管中心办理燃气营运许可证的就有20家,其中西蓝公司的就有11家。这与西安市安监局对办理危险化学品经营许可证摸底数据基本相同。
该中心副主任侯晓峰说,目前西蓝公司在西安经营着16个天然气加气站,只有5个办理了燃气经营许可证。目前安监部门正在逐一进行调查取证中。
西安市燃气热力协会副理事长康全林介绍,2月25日,西安16家公司相关负责人要求政府相关部门联合执法,对手续不全却正在营业的加气站,一律关闭,补办手续,同时,对市场上没有手续的,包括新建的、营业的,一律拆除。“目前建一座加气站,从立项到建成正式营业,最快也需要一年时间,慢则两到三年。”康全林说,建设一个加气站的成本约为1000万元—1500万元,而不办理相关手续,两个月就能建成,仅需400万元-500万元左右。
业内猜测
违规扩张与在美上市有关
“这很多是历史原因造成的,大多是前置手续无法办理造成的。”西安市安监局危化处处长赵华德介绍,2004年,西安发展加气站,曾鼓励“先上马再审批”,西蓝公司是首批参与建设加气站的公司。
据悉,当时政府规定,相关审批手续需在2008年12月31日完成,而目前,西蓝公司十多家加气站手续仍然不全。
“成立于2000年1月的该公司通过发行股票融资5000万美元,而完成一定数量的加气站规模,是给股东最好的交代。”有内部人士猜测认为,西蓝公司此次突击违规扩张,与去年6月西蓝天然气在美国纳斯达克全球市场正式上市有关。
-的哥表示
合法增加加气站是好事
“合法地在西安增加一些加气站也是好事情。”出租车司机张向峰说,一想起去年底加气排队的局面,就让人十分头疼。同时,增强市场竞争格局也会促使加气站优质优价。
-西蓝公司
3月5日听证会接受采访
就被指加气站违规、违法以及扩张等相关情况,昨日下午,西蓝公司行政办一王姓主任说,负责业务的领导不在,在听证会上,他们会接受采访。本组稿件由本报记者陈静涛采写
