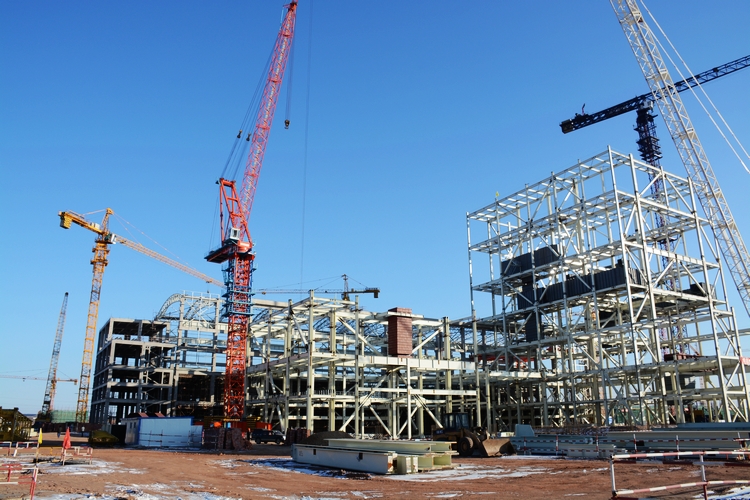

由中国能建西北电建承建的新疆准东五彩湾北二电厂(2×660兆瓦)工程4号机组锅炉钢架于2016年11月18日完成二层验收。
从2016年9月19日锅炉钢架吊装开工以来,北二项目部积极响应总包及甲方单位的要求,在克服冬季施工环境恶劣、设备到货迟、人员不足等不利因素影响的同时,内部挖潜,加强和协调外协队伍施工管理,保证在冰冻前完成一层钢架验收工作,赢得了钢架柱底板的灌浆时间,于2016年10月26日完成钢架一层(共两段)验收。
项目部利用钢架柱底板灌浆的间隙时间,组织机械专业公司人员,将FZQ1650吊车顶升至自立工况,以满足钢架二层吊装需要。钢架二层(共一段)从2016年11月5日开始吊装立柱,2016年11月18日完成安装工作,并经总包、监理、甲方验收通过。
三层钢架由于设备到货问题的影响,项目部正在全力督促总包单位,要求尽快设备到货,以保证四季度的生产安装计划顺利实现。
据悉,工程位于新疆昌吉回族自治州吉木萨尔县境内的准东煤电煤化工产业带西区(五彩湾区),为国产超超临界燃煤间接空冷发电机组,同步建设脱硫脱硝。由中煤能源新疆煤电化有限公司投资建设,中国电力工程顾问集团西北电力设计院有限公司总承包。
