西北电建三公司广西华磊工程1号汽轮机基座底板基础混凝土浇筑顺利完成

西北电建三公司广西华磊工程1号汽轮机基座底板基础混凝土浇筑顺利完成

2016-10-08 11:53:35    1596次点击               发布者:西北电建三公司       字体:【

    2016年10月7日早8时,西北电建三公司承建的广西华磊新材料热电项目3x350兆瓦机组1号汽轮发电机底板基础混凝土浇筑工作顺利完成。



    作为承载汽轮发电机“心脏”的核心基础,汽轮发电机底板基础混凝土浇筑可谓是“重中之重”,各项工程技术指标要求容不得一丝一毫的差错。广西华磊项目部高度重视,统筹兼顾,采取多项措施确保施工安全、质量和进度目标。

    为了确保汽轮发电机底板基础混凝土浇筑过程的安全进行、质量达到设计要求,项目部成立了以总工牵头的施工、安全和质量管理领导小组。从浇筑开始,安全科、工程科、土建专工全程旁站监督,杜绝一切不确定因素造成的安全、质量隐患。

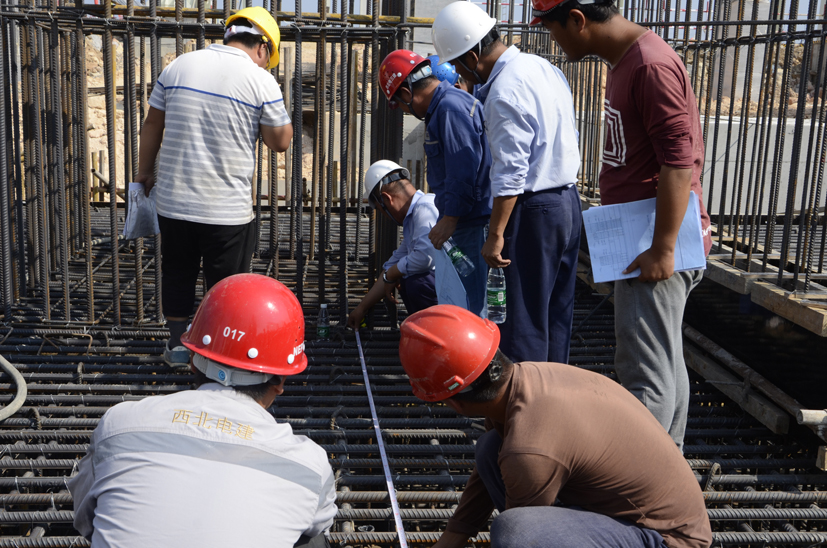

    汽轮发电机基础的浇筑,是项目部主厂房土建施工的重点和关键环节。为此,从基础清槽到绑扎钢筋、支设模板,每一道工序都严格按照《电力建设施工技术规范》的要求步步推进。1号汽轮发电机基础施工要求高、工期紧,施工人员每天加班加点,在负6米的基坑中爬上爬下,脚步小心翼翼挪动在一根根钢筋上。项目总工和土建专工每天仔细察看,手拿卷尺随时测量,对照图纸认真核对每一部位的技术数据,确保施工规范,合格。广西华磊项目部在整体施工过程中努力做到安全管理常态化,质量控制过程化,施工进度目标化。


    10月6日浇筑前,业主、监理经过严格细致的质量验收,认为1号汽轮发电机底板基础各项指标符合设计要求,具备混凝土浇筑条件,于6日下午17时进行技术交底,开始混凝土浇筑。

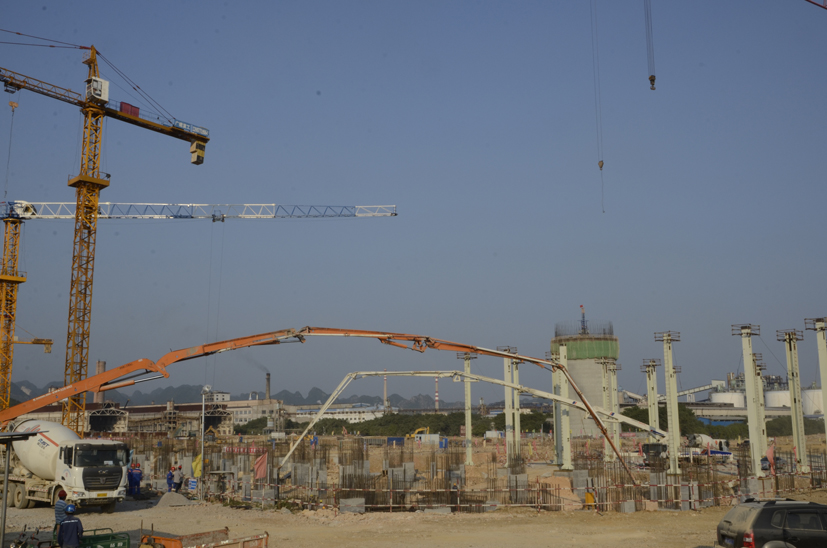

    1号汽轮发电机基础底板布置在A至B列间1到6轴之间。基础底板长34.46米,宽13.6米,高2.5米,底板标高-6.0米,地板及坑壁混凝土强度等级C30P6,基础底板混凝土1171.64立方米。广西华磊项目部和业主、监理积极沟通,协商,制定出两台汽车泵斜面分层浇筑施工方案。一台泵车布置在锅炉侧,另一台布置在A列外,两台泵车同时开始浇筑。


    在夜晚浇筑期间,业主、监理、项目部主管领导、施工人员全程值班、监管,钢筋工、振捣工、木工严阵以待。施工部署严密,现场施工有序,安全后勤保证畅通,应急处置齐全,在整个施工过程中未出现涨模、停电、混凝土供应不足等意外情况。经过14个小时的浇筑,1号汽轮发电机底板基础混凝土浇筑于7日早8时顺利完成。



    广西华磊项目部在此项目标施工中注重过程控制,严谨细致,真抓实干,获得业主和监理的一致肯定。#1汽轮发电机底板基础混凝土浇筑的成功完成为下一步汽机房后续施工项目奠定了良好的基础,为#1机组施工勇闯行业标杆工程赢得先机。

                                                                 文图/贺小丽
